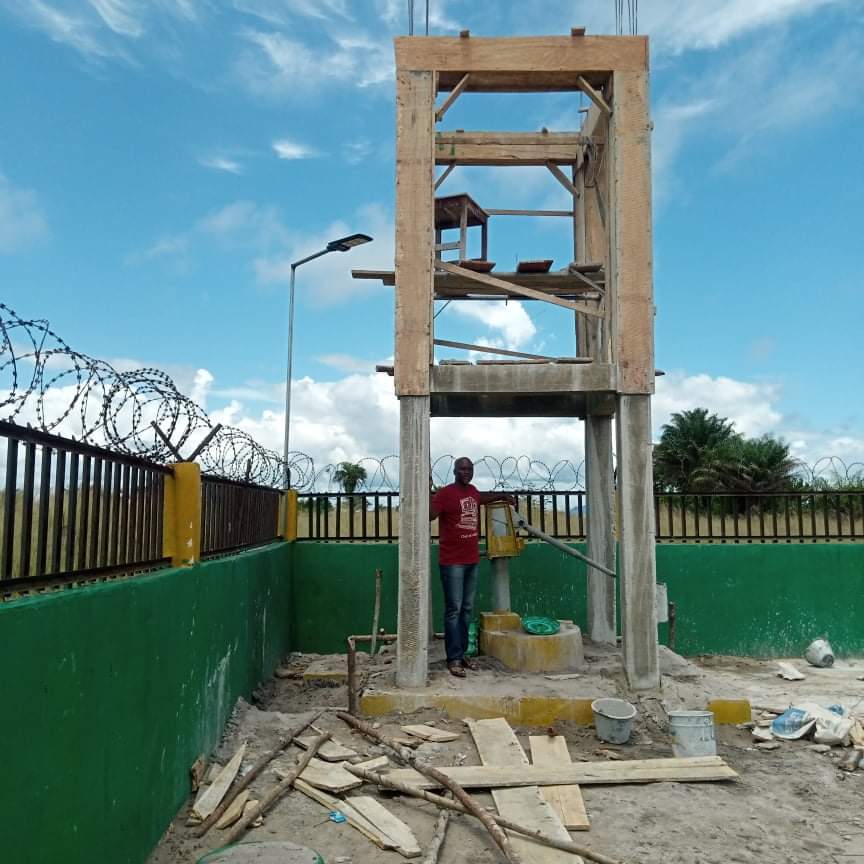

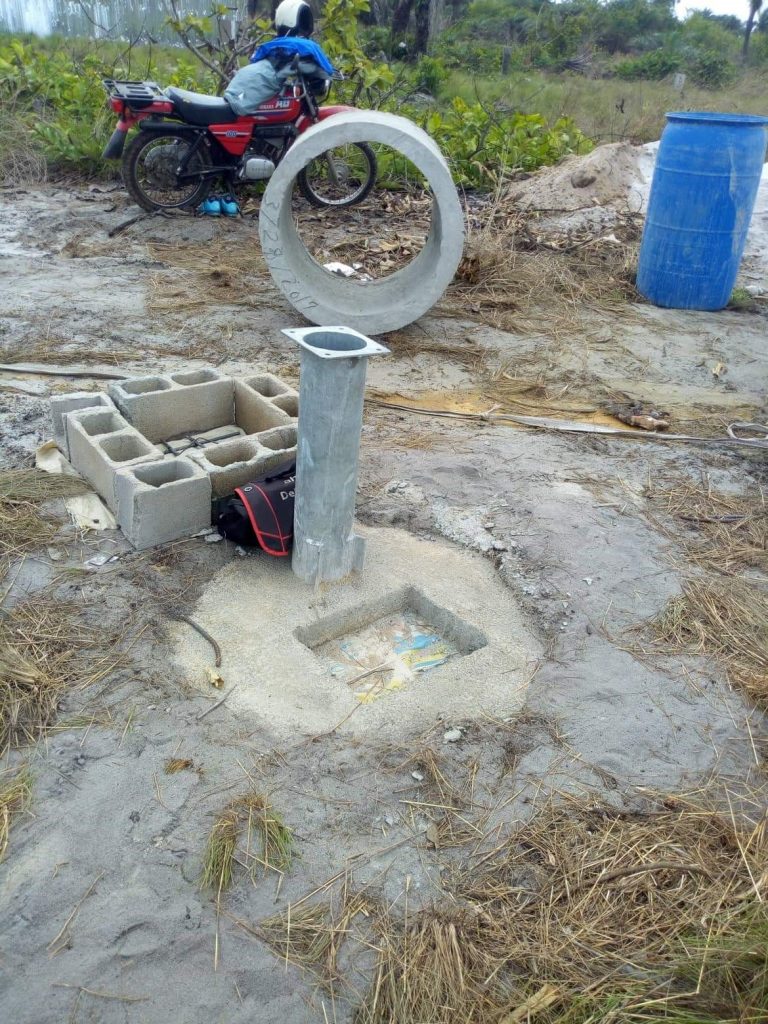

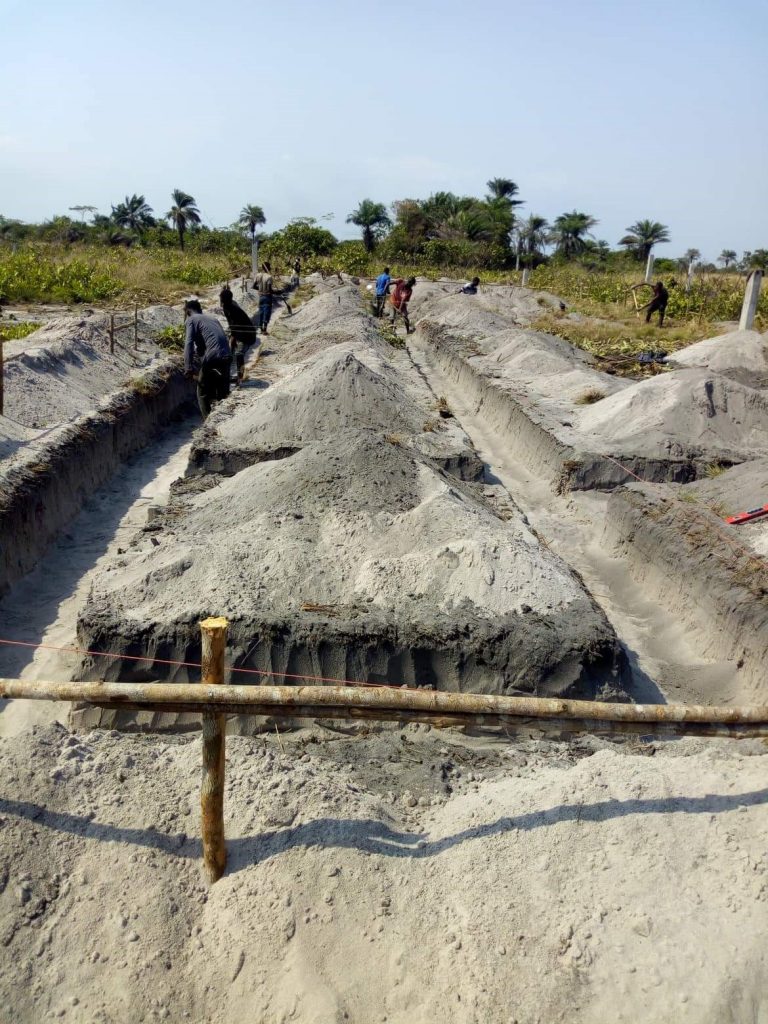

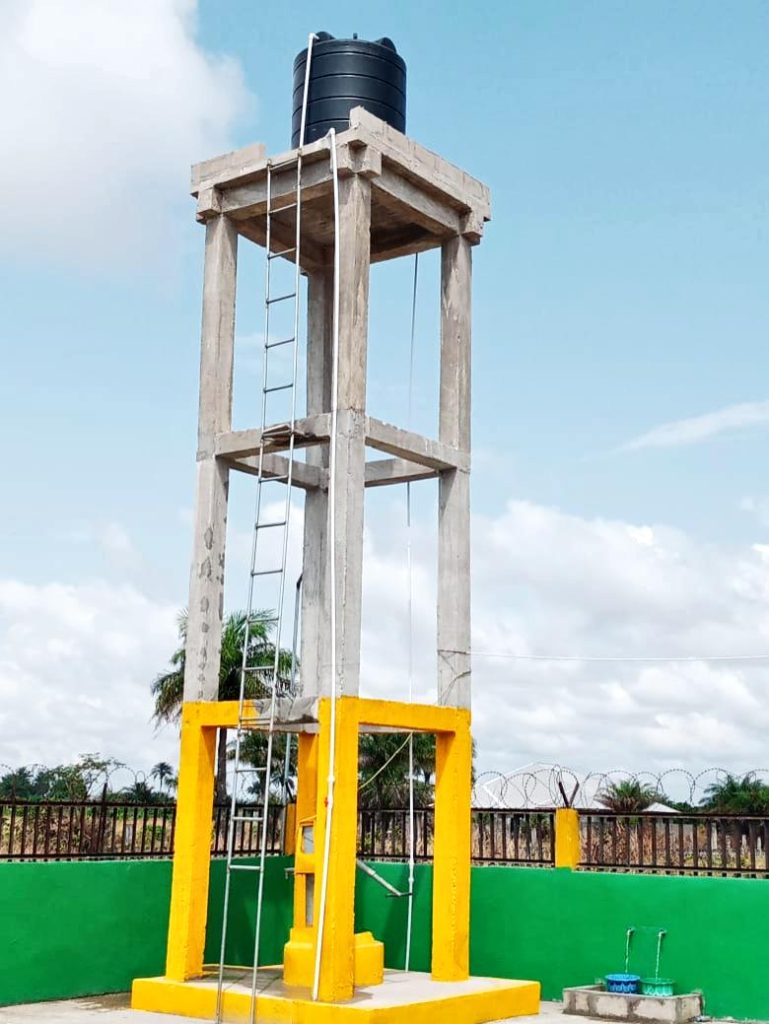

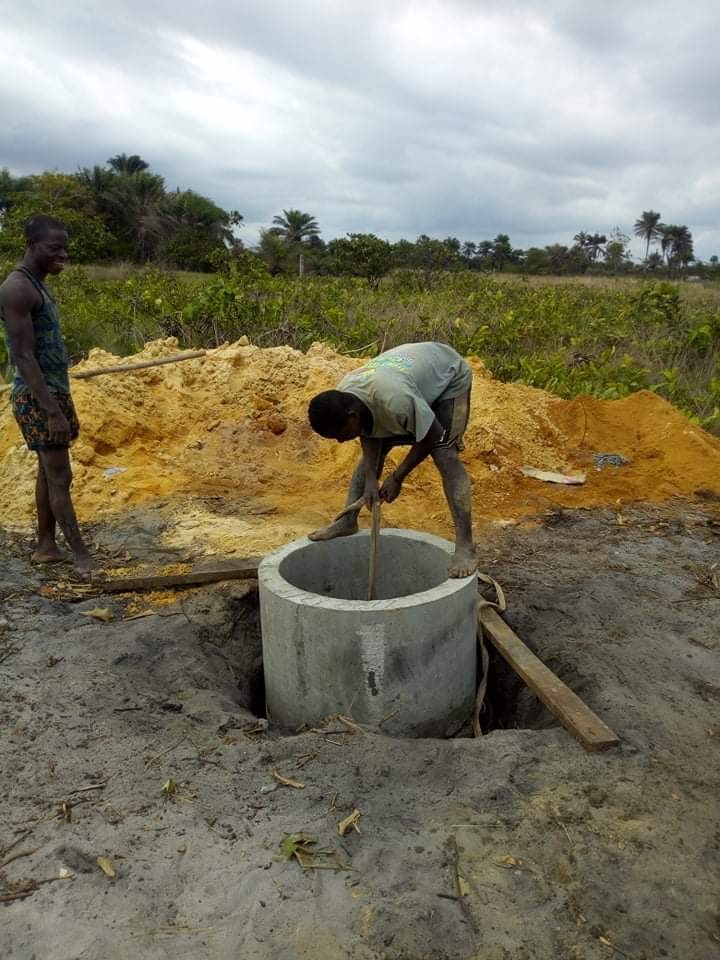

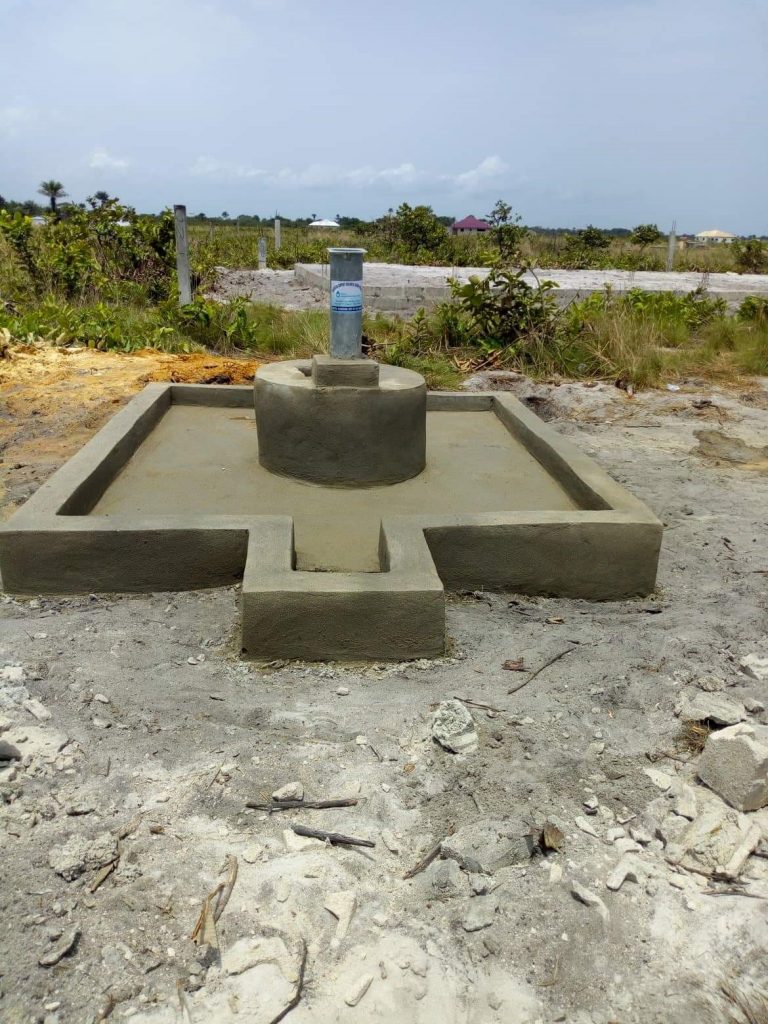

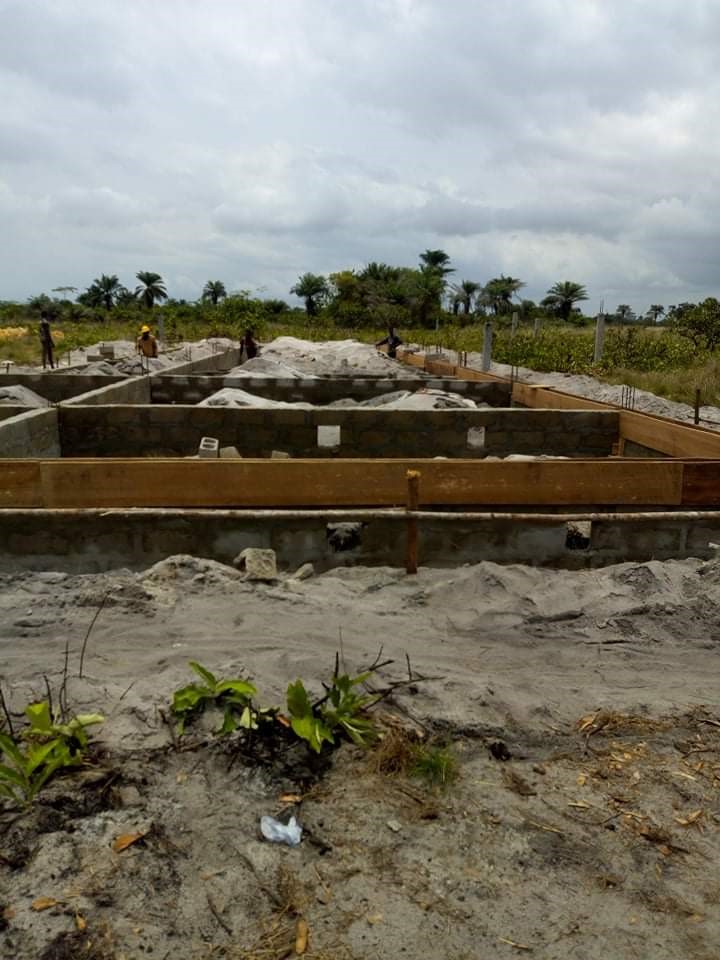

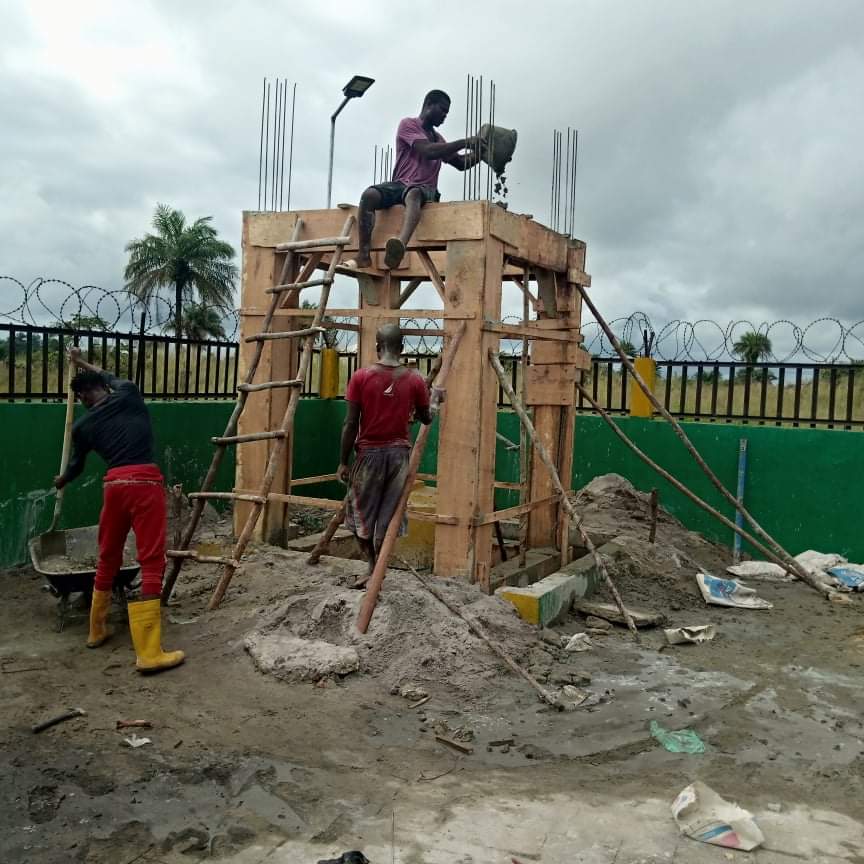

Fase 1 Project waterpomp en fundering school, van 27 maart – 20 april 2019

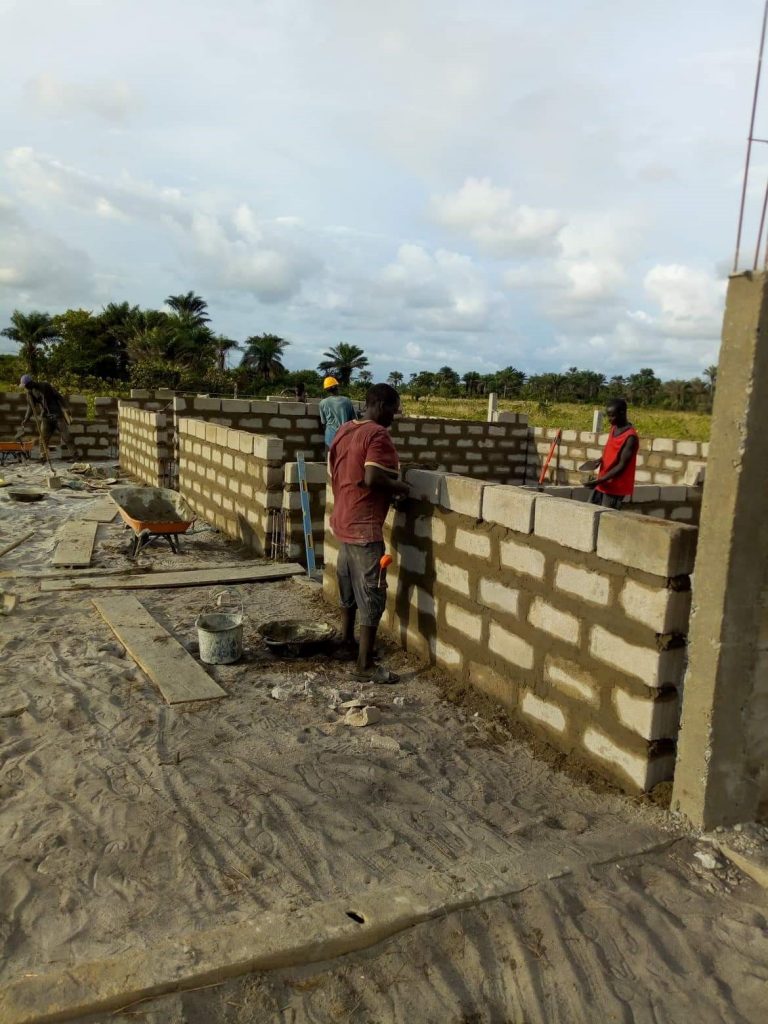

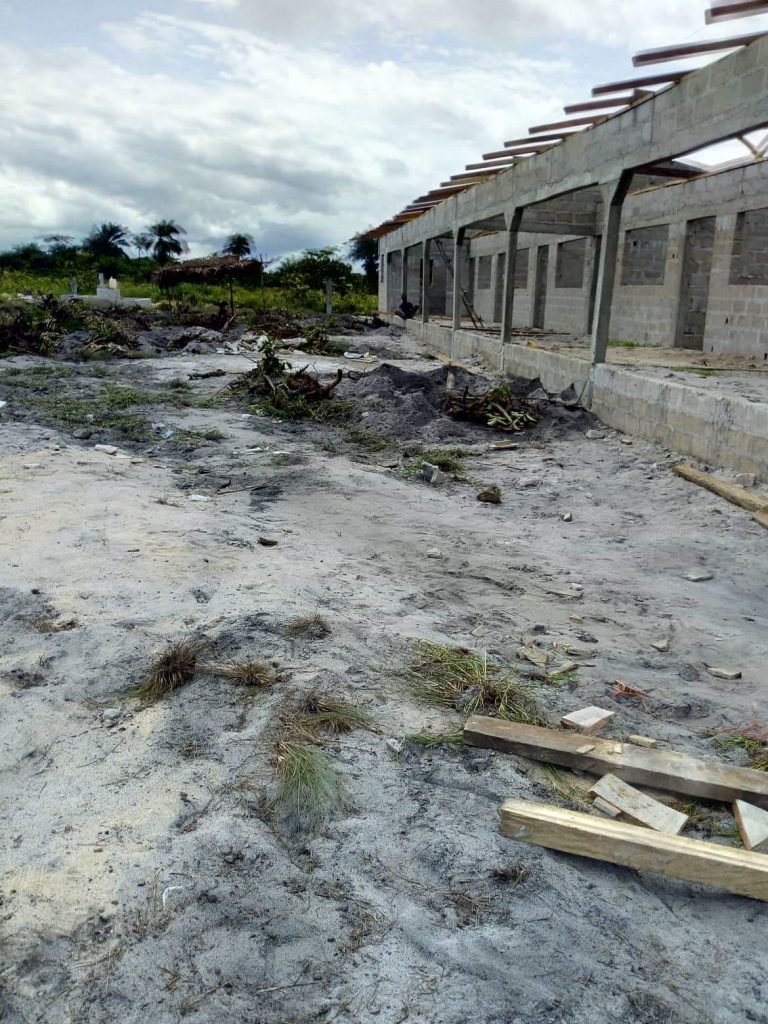

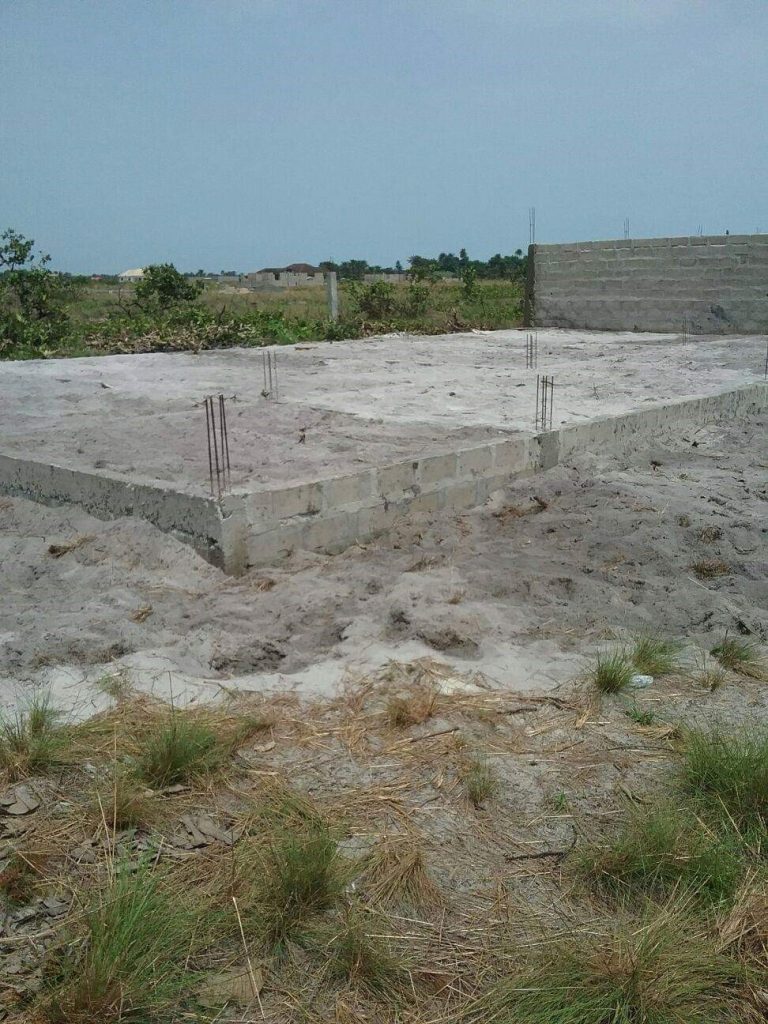

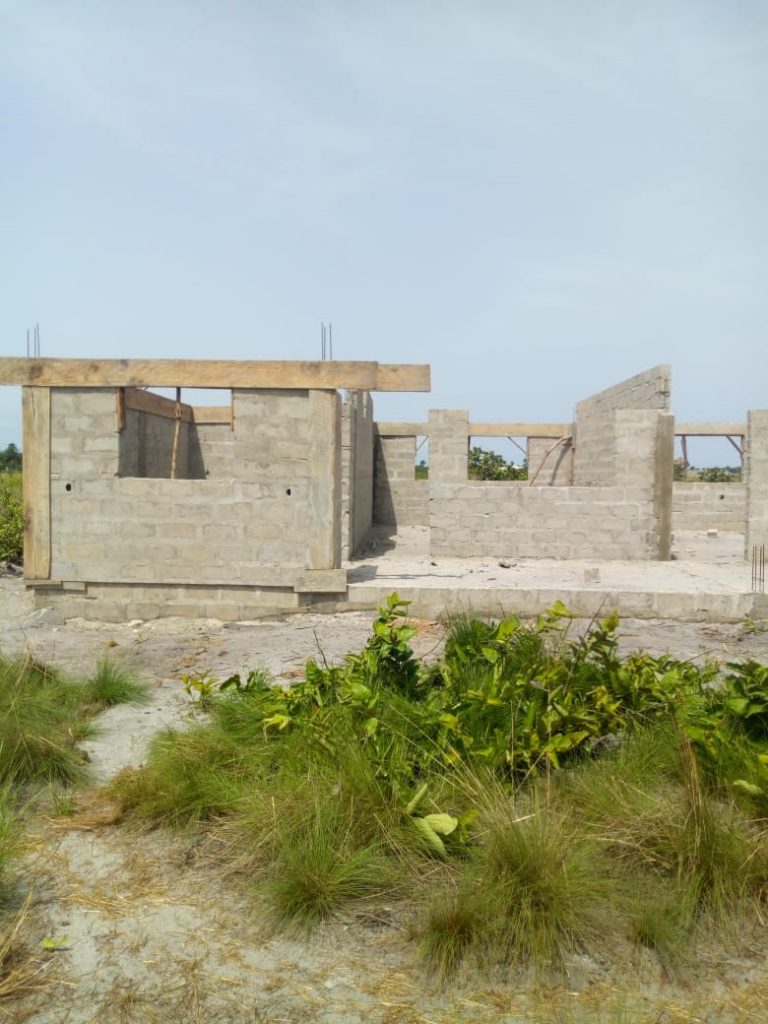

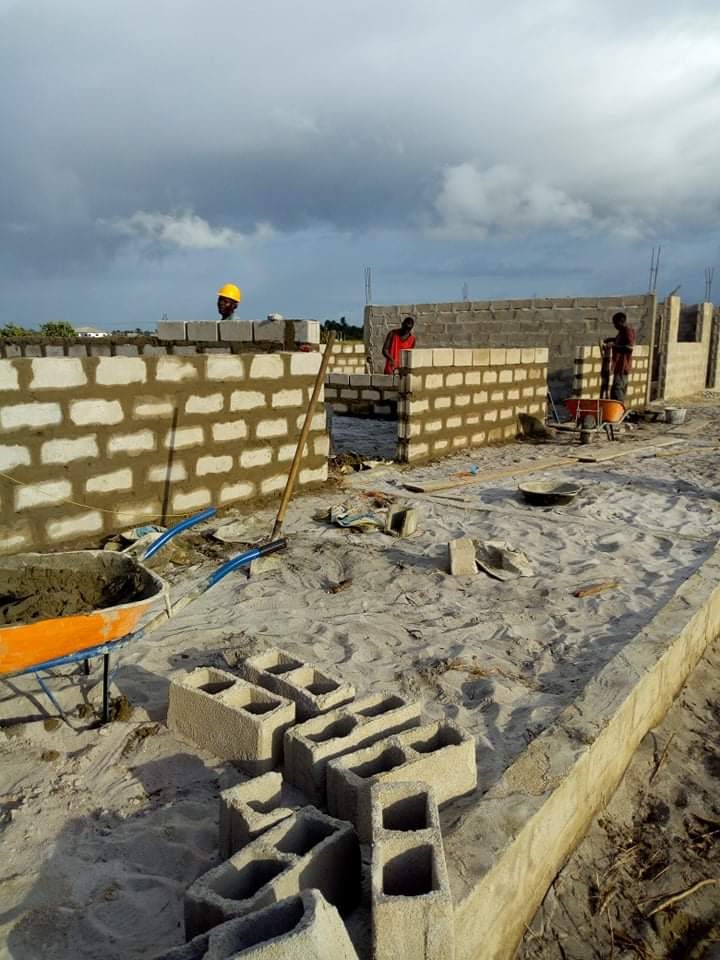

Fase 2 Casco bouw school, van 22 april – 15 juni 2019
Toelichting: in de projectbeschrijving staat voor fase 2 de bouw van 3 lokalen in 2019. De andere 3 lokalen in 2020. Op bouwkundig advies worden de 6 lokalen tegelijkertijd gebouwd.

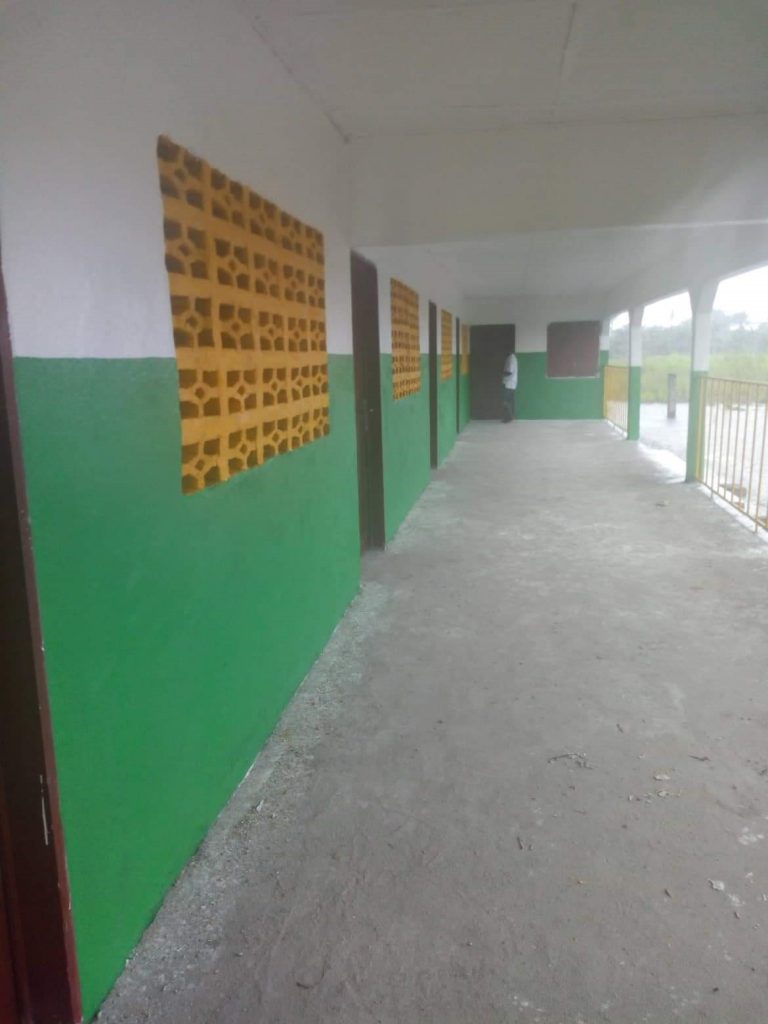

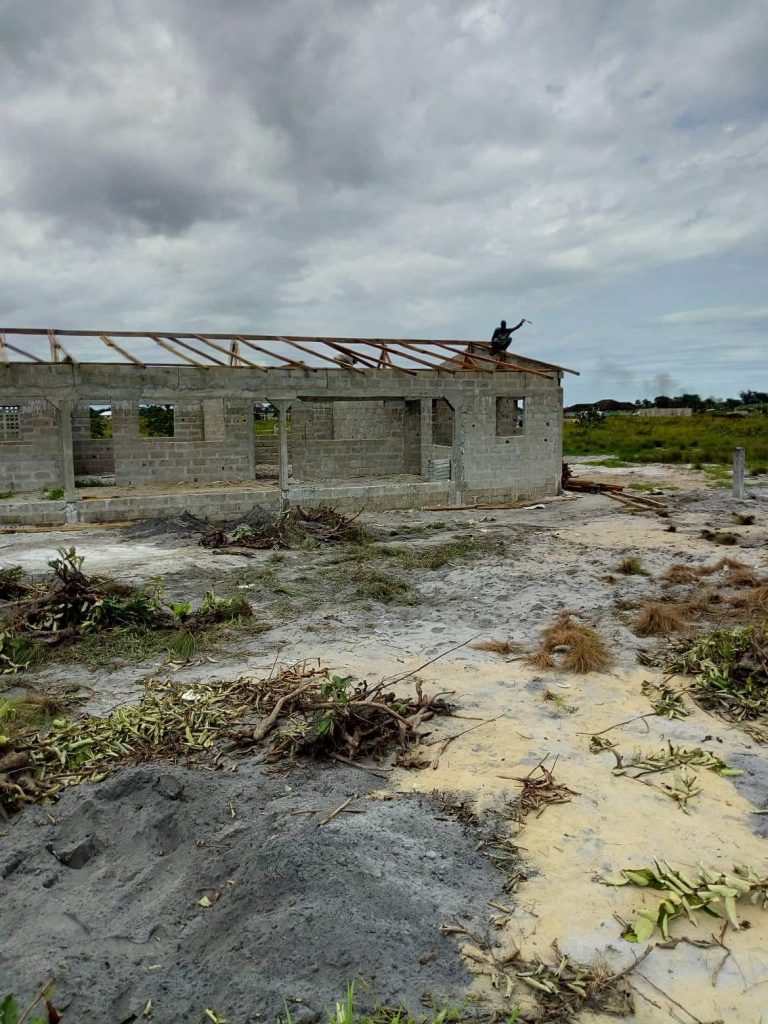

Fase 3 Afbouw school, van 17 juni – 22 september 2019

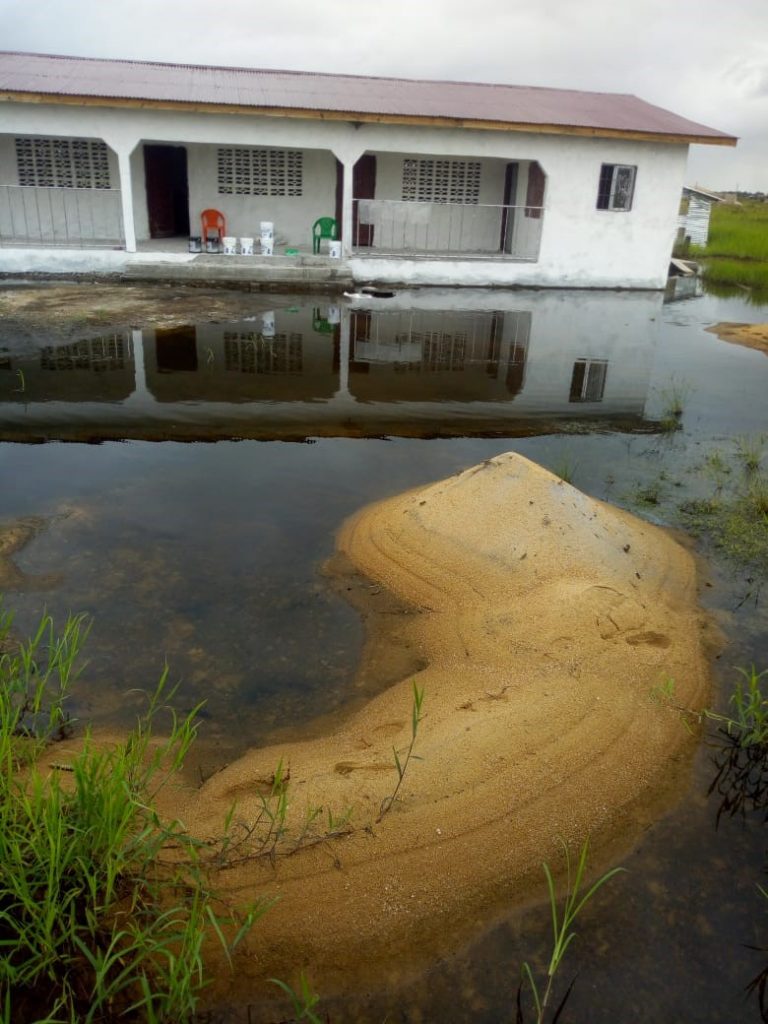

Nog steeds wateroverlast. Nieuwe actie nodig voor ophogen grond en betegelen van het schoolplein


Fase 4 Onderwijs start op 30 september 2019



Officiële opening op 22 november 2019

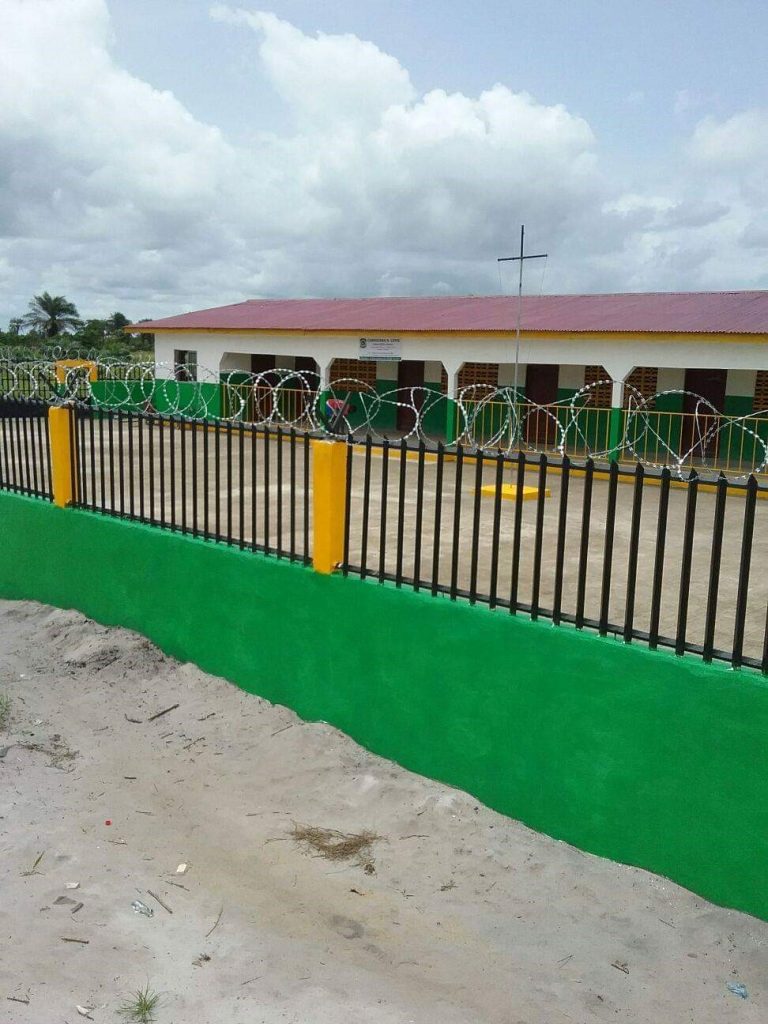

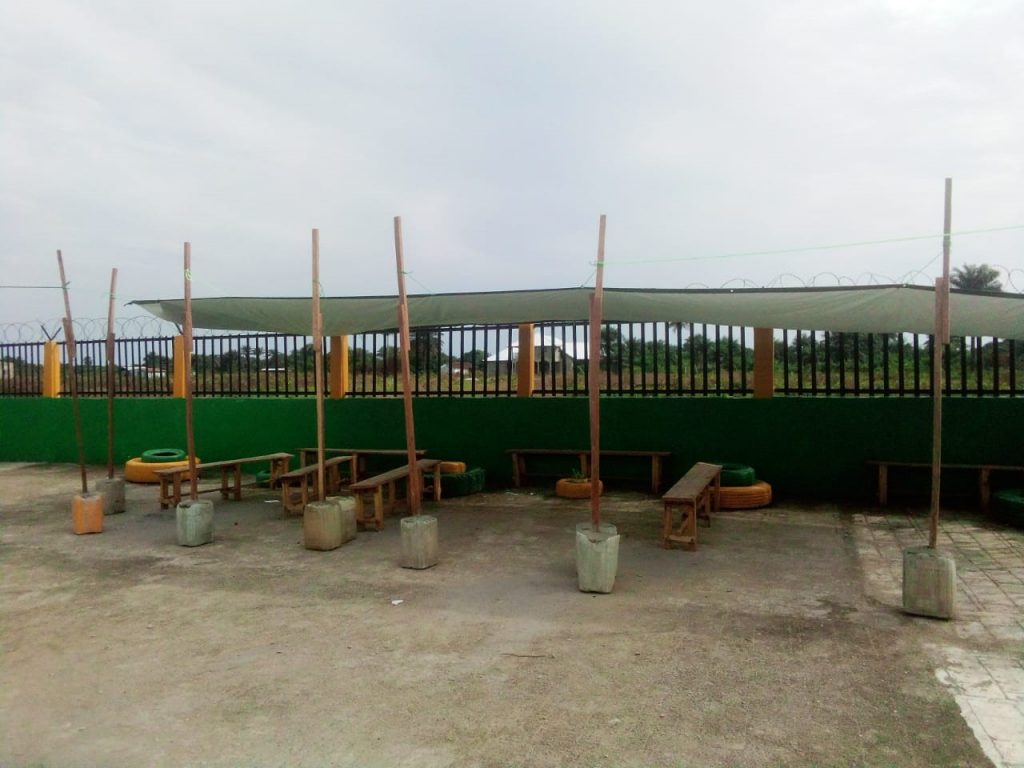

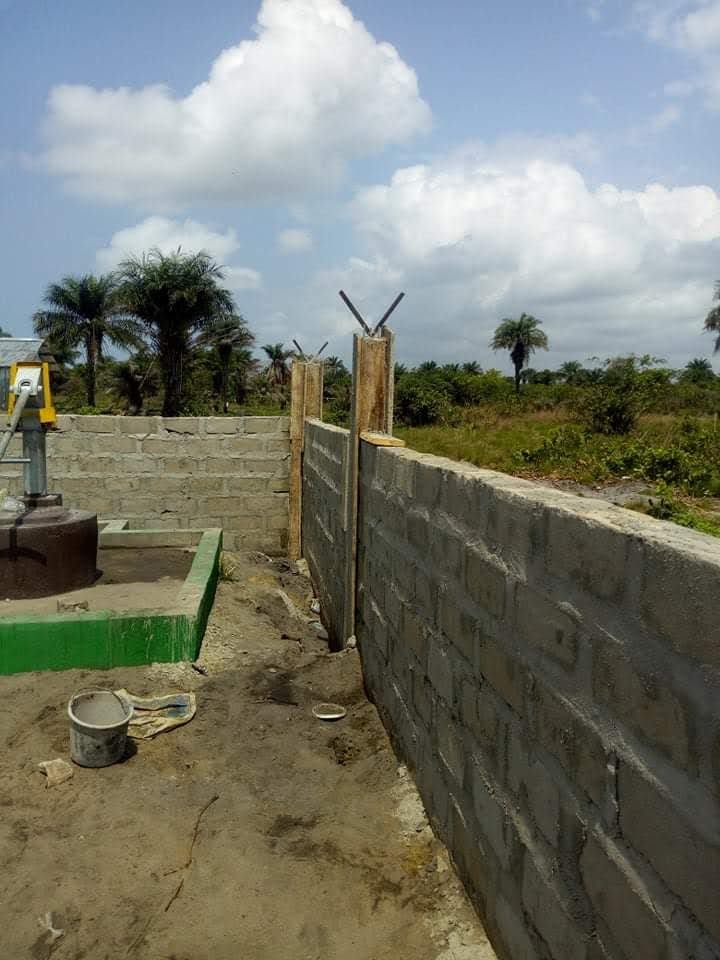

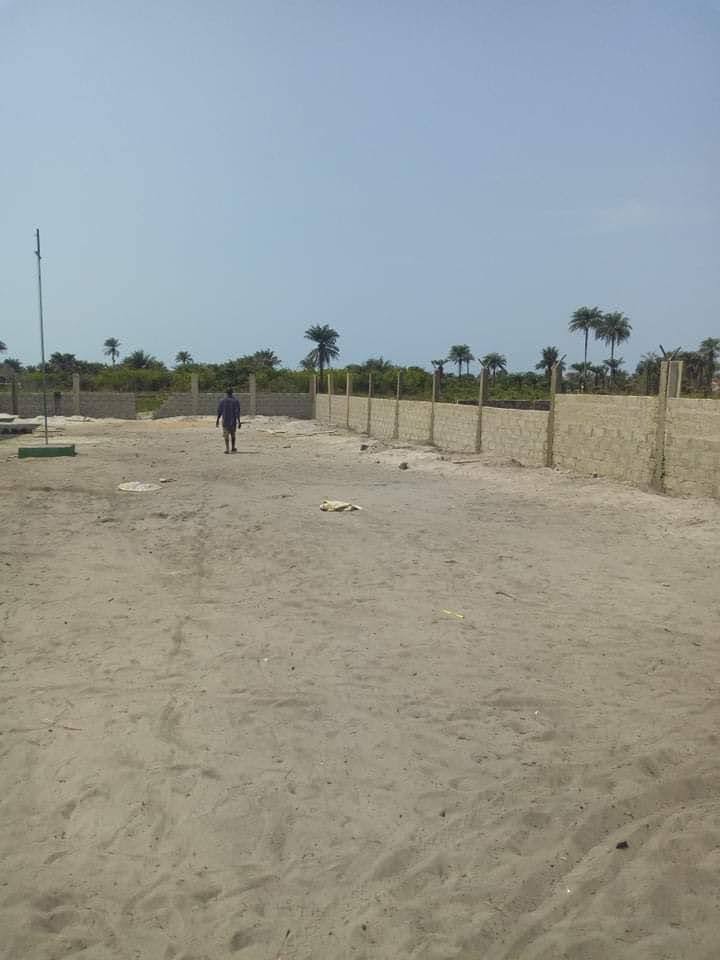

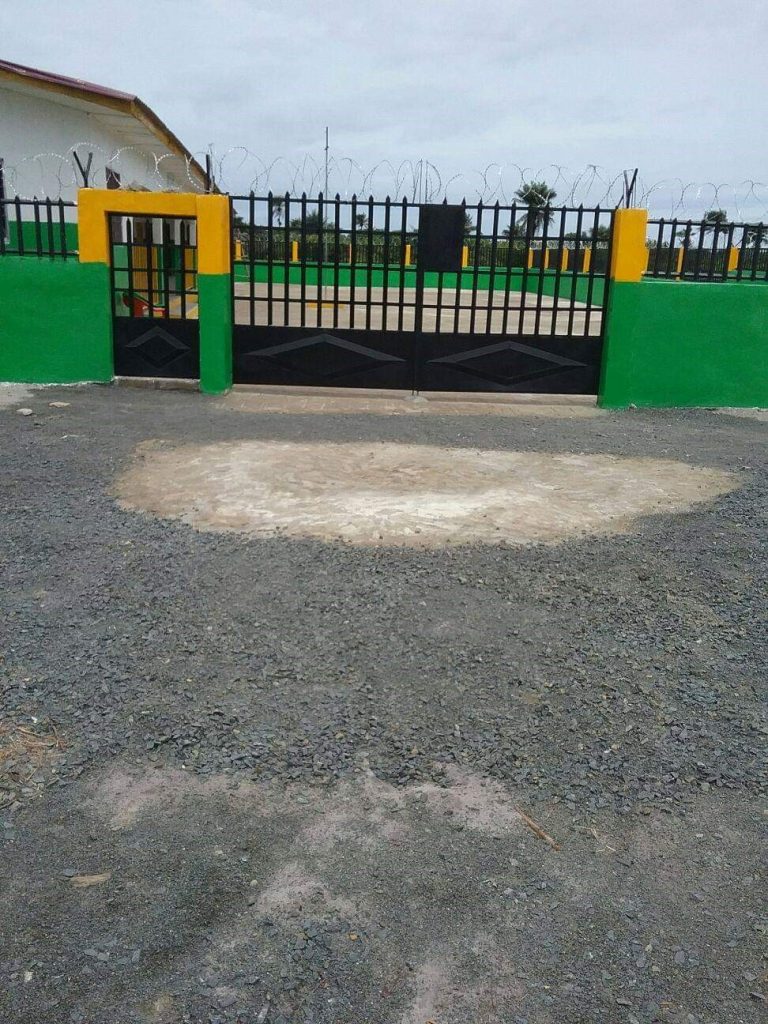

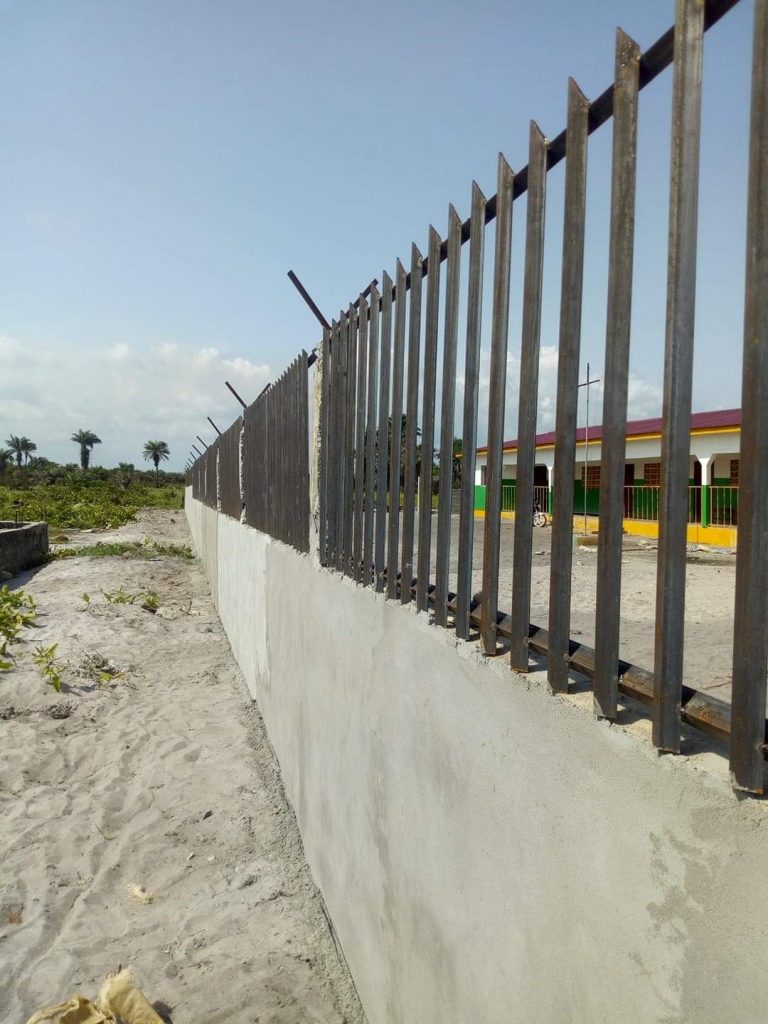

Fase 5 Start bouw omheining en aanleg schoolplein

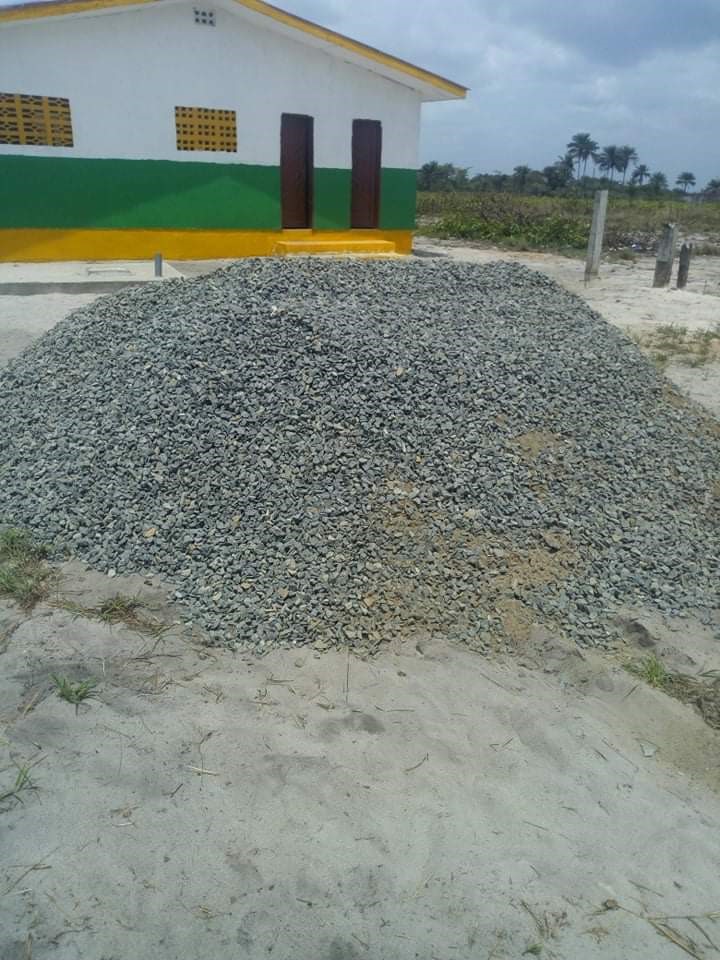

10 maart 2020 –














Na het 1ste schooljaar de rapportenuitreiking op 14 en 15 november 2020
